国网山西电力攻坚雄忻高铁外部供电工程

2026-06-17 19:57:16 来源: 国网山西省电力公司

  近期,雄忻高铁外部供电工程施工现场一派火热景象,国网山西省电力公司的建设者们有序推进作业,全力打响供电保障攻坚战。

  据介绍,雄忻高铁是服务京津冀协同发展与雄安新区建设的国家级重点工程,也是山西首条时速350公里的高标准高铁。其山西段主体穿行忻州市五台县境内,沿线山大沟深、地形复杂,施工条件严苛。对此,国网山西省电力公司全力推进沟南、石咀两座牵引站220千伏外部供电工程建设,切实履行央企责任。

  这一工程于2025年8月30日正式开工,从220千伏永安、蒋坊两座变电站分别出线,为两座牵引站供电,线路总长超170公里,分两阶段计划于2026年6月、9月竣工,全线80%以上地处高山大岭,70%途经森林保护区,整体呈现工期紧、任务重、难度大的特点。

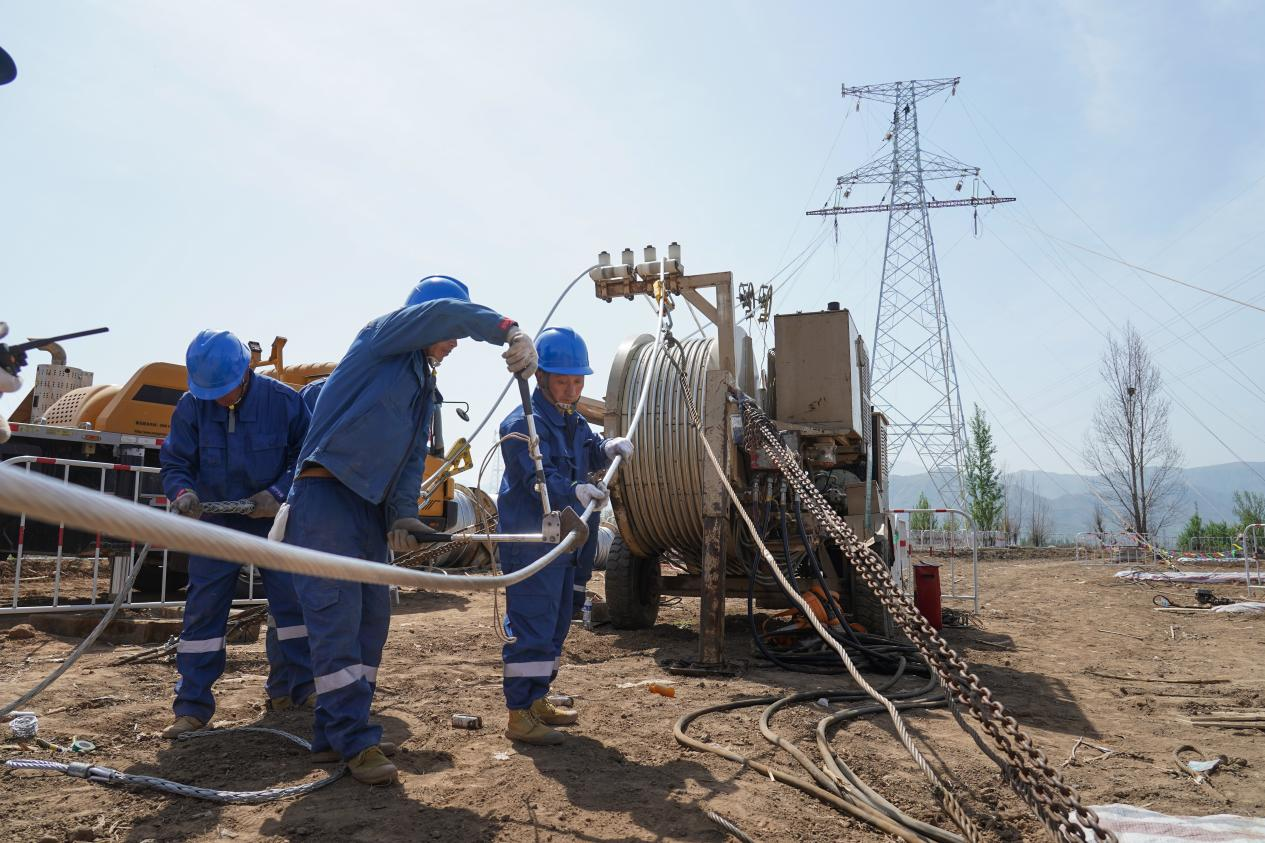

  为如期完成建设任务,国网山西省电力公司成立工作专班,统筹省市县三级优势资源,实行“日管控、周调度”推进模式,从全省抽调34名骨干组建项目管理团队,以五台山区域为主战场,全面打响保安全、保质量、保进度攻坚战役。安全管控方面,国网山西省电力公司构建“监理驻点、业主分段、安管中心督查”三级联管机制;40名监理人员严守作业安全红线,每日安全例会覆盖全班组、全工序;广泛应用无人机巡检、人员定位手环、深基坑一体化装置等智能装备,从源头压降作业风险,质量管控贯穿施工全过程,确保工程质量过硬。

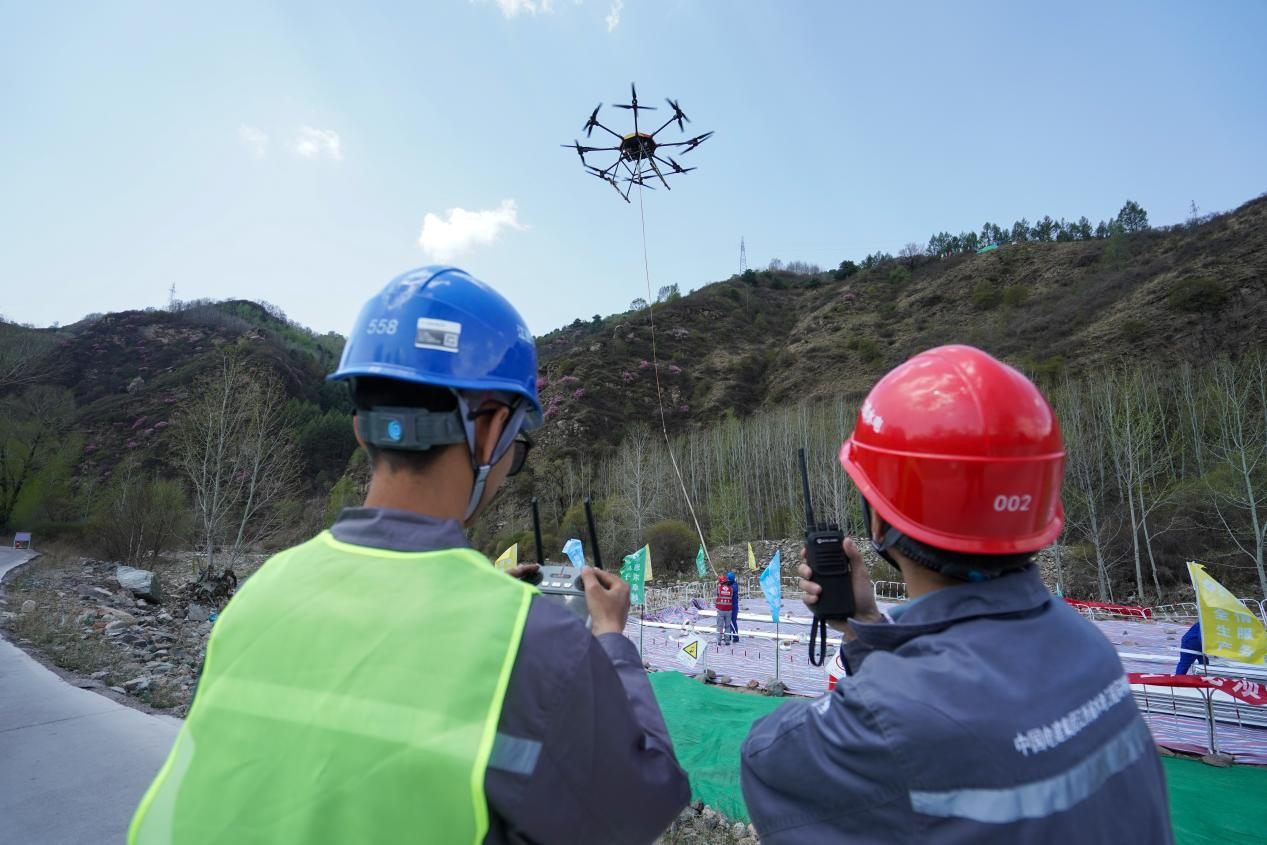

  针对山地施工运输难题,国网山西省电力公司建设团队创新采用无人机运输塔材、水泥砂石等物料,在大幅提升作业效率的同时,有效减少生态扰动、降低水土保持影响,推行分段同步施工方案,应用深井压力注浆接地等先进技术,优化岩石地质段开挖方案,并配齐防暑饮品、药品及防汛物资,全力保障施工有序推进。

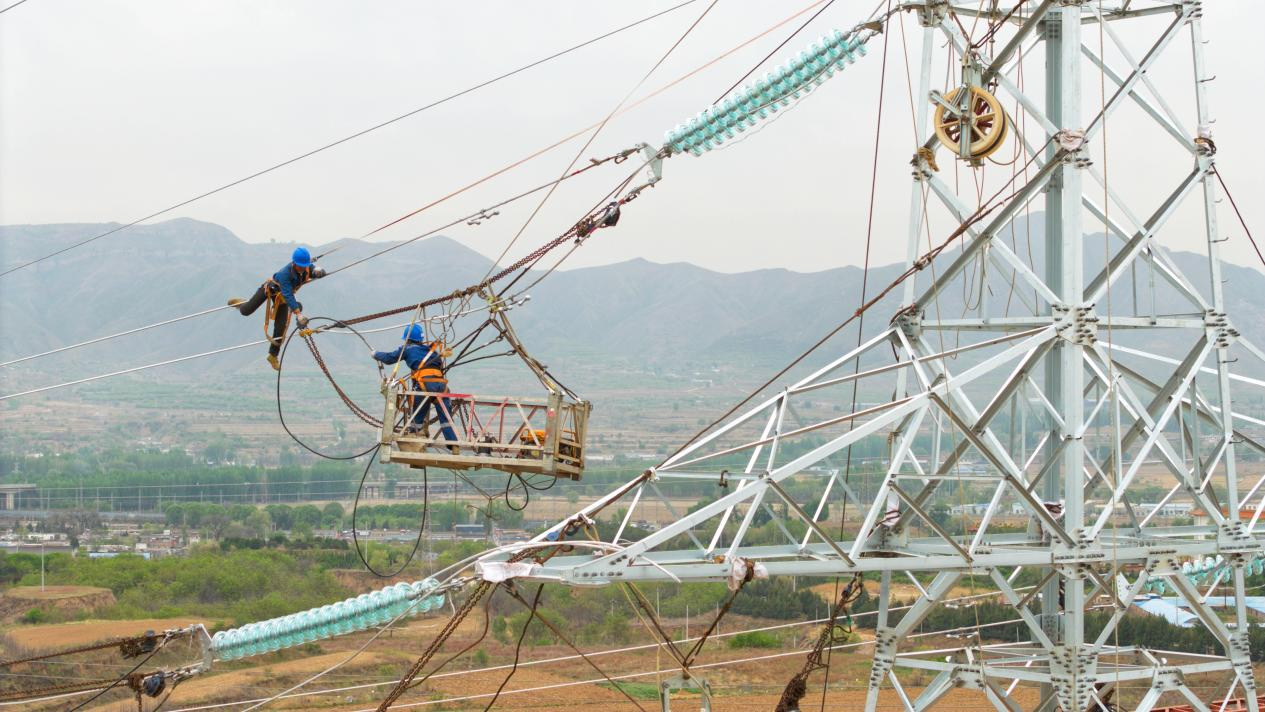

  在攻坚一线,国网山西省电力公司的建设者们昼夜奋战。同时,五台、定襄两地供电公司全力做好高铁施工临时用电保障,“事不过夜、随报随办”的高效服务获得施工单位高度认可。截至5月底,两地累计办理临时用电48次,安全供电超2.6亿千瓦时。

  未来,国网山西省电力公司的建设者们将持续以汗水浇灌责任,用实干扛起使命,全力为雄忻高铁筑牢电力支撑,为山西高质量发展注入澎湃动能。(冉涌 马亚运 张皓)
