5月14日,国网侯马市供电公司10千伏新民线714线路成功启动送电,标志着侯马市第6座110千伏盟书变电站正式投入运行。此次电网升级改造提升了侯马城市区域供电可靠性,为2025年迎峰度夏期间电网安全稳定运行提供了有力保障。

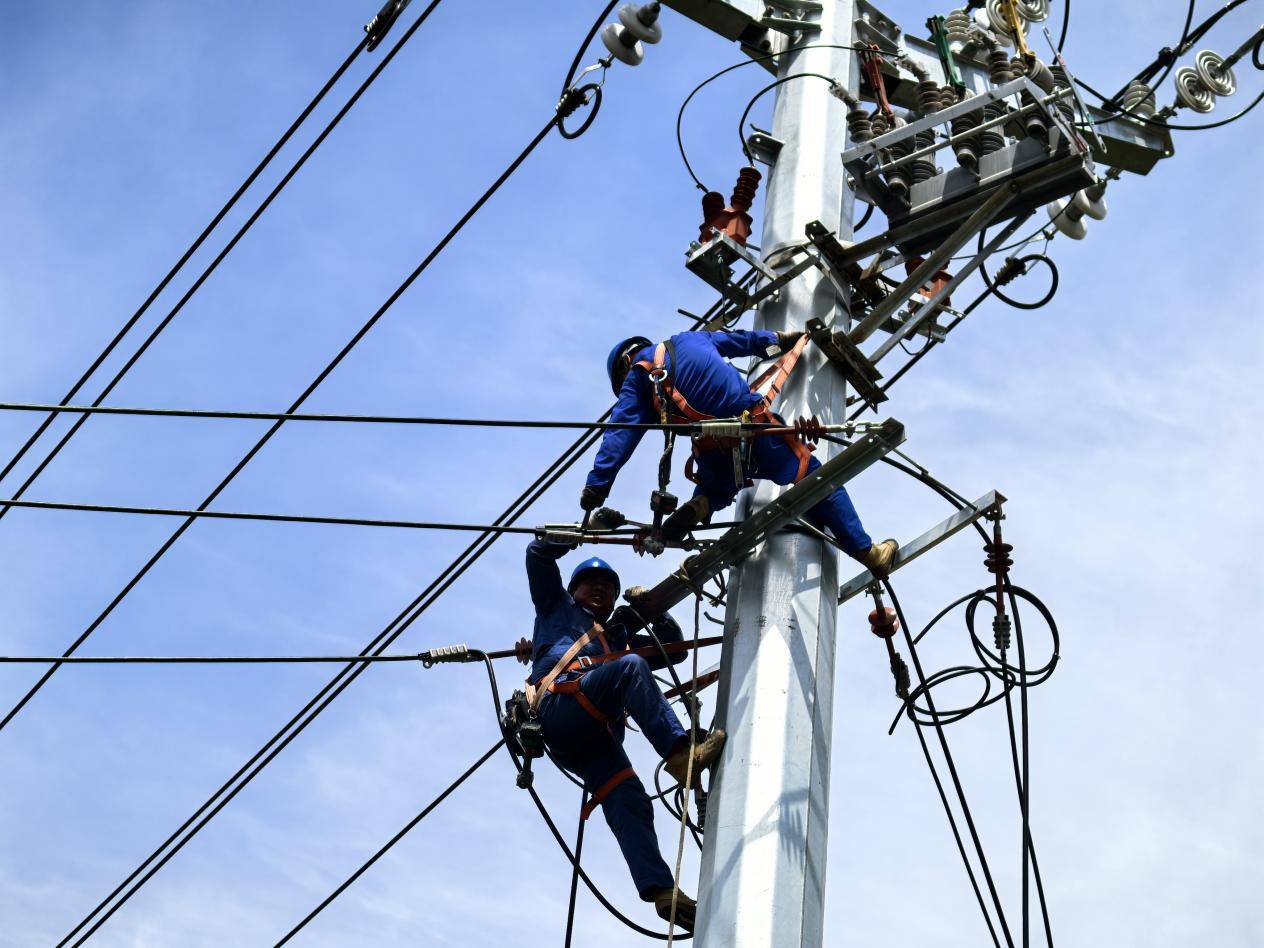

此次电网升级改造工程需新建及改造10千伏线路10千米,敷设电缆6千米,安装智能柱上断路器11台,组立杆塔26基,涉及14条线路负荷倒切。面对复杂施工环境与紧迫工期,国网侯马市供电公司于4月初组建由21名专业骨干组成的联合攻坚小组,通过周推演、日调度过程管控机制和“多线并行+动态优化”施工模式,仅用12个工作日就完成7条线路投运,将投运工期缩短30%,实现了“零缺陷投运、零感知切换、零意见服务”的目标。
施工期间,国网侯马市供电公司针对三对线路存在30度电位相角差无法合环操作的难题,创新构建了“合环倒电优先、发电车保电兜底、带电作业协同”的三维柔性供电体系。通过配电自动化系统的智能调控能力,国网侯马市供电公司实现运行方式5分钟内快速切换,在必须停电作业时,启用中压发电车动态承接民生负荷;同时借助网格化服务机制提前7天向受影响居民精准推送停送电安排,设立7个专项服务驻点,实现1.1万用户停电“零感知”。
经测算,该工程投运后,侯马区域供电能力将提升22%,不仅解决了110千伏乔村站、35千伏新港站主变不满足N-1安全准则的隐患和3条线路超300安重载运行难题,同时也能满足未来5年侯马东北部产业发展与民生用电的双重需求。(员二晶、管刘军)
